院金山勘察综合试验厂房自2015年5月27日正式开工后,院天正监理公司金山项目部本着认真、负责和严谨的态度,对工程进行了有效的“质量、进度、投资”三控制。金山勘察综合试验厂房地上总建筑面积4630.2平方米,地下室建筑面积3820平方米;建筑层数为地上5层,地下2层;建筑总高度22.850米。

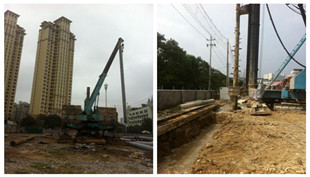

该工程工程桩设计采用预制管桩施工,从5月27日试桩至6月12日全部完成,共计121根(含两根补桩、四根塔吊桩);围护桩设计为SMW工法桩,7月2日开始施工,8月26日全部施工完成;8月29日开始施工支撑梁立柱桩,9月5日施工完成,共计5根。9月17日开始进行冠梁位置的土方开挖及外运,10月2日安装围护支撑梁模板及钢筋,10月15日对其进行浇捣。
因项目场地较小,地下室面积基本就是占地面积,给施工带来了诸多不便,也使得各种桩基施工花费了较多时间。10月16日-31日期间因养护及凝期等原因不得对冠梁底下进行开挖,监理项目部督促施工单位利用时间搭建临时走道,基坑周边安装防护栏杆、防护网等安全文明设施。
11月1日开始进行冠梁下土方开挖并外运,期间穿插现场开挖承台,浇捣垫层,防水施工(防水漆及卷材施工)等施工,11月24号检测单位进场作工程桩动测试验,12月4日出具正式报告,单桩竖向抗拔静载试验、单桩竖向抗压静载试验、基桩低应变动力检测等均满足设计要求。

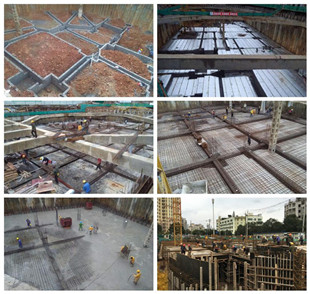

12月13日开始绑扎承台、地下二层梁、底板筋,人防钢筋预埋,模板制作、安装等作业,24日浇捣底板混凝土至25日早上完成地下室底板施工并进行养护作业。12月26日开始绑扎地下二层柱、墙钢筋,模板制作与安装,期间地下一层板根据设计变更进行分段施工于1月16日地下一层底板全部施工完成,期间穿插外墙防水施工,换撑梁施工等。1月27日破拆完原支撑梁后继续施工地下一层柱及地下室顶板,根据施工单位提供的进度计划预计2月4日地下室进行封顶浇捣。
施工过程中,监理项目部每周五下午均组织召开周例会,协调施工过程中产生的问题并现场进行解决,会后出具会议纪要发送至建设单位及施工单位。此外,监理项目部每月向公司及建设单位汇报现场施工情况。针对施工过程中发现的安全、质量等问题共发出34份监理通知单,32份得到回复,2份尚未得到回复仍在整改
至此,项目基本按计划要求,在春节前施工到地面标高。此外,项目部根据施工单位提供的进度计划及现场施工进度把控工程款项,资金使用情况尚可。按计划院金山勘察综合试验厂房争取在2016年4月底完成主体施工提交主体验收。
