12月25日,投资额达28亿元的福建省儿童医院门急诊及相关区域移交试营业。
福建省儿童医院(区域儿童医学中心)PPP 项目是我省民生补短板项目的重中之重,项目建成后,将是一所集医疗、预防、保健、康复、科研、教学于一体的医院,并引入网络化远程医院、数字化手术中心等智慧服务设计理念,将成为符合国家儿童区域医疗中心设置标准的大型专业的儿童医院。
工程总体效果图
项目难点
医疗建筑的项目参与专业多、复杂性高、配合频率高;项目土建部分施工升降板区域多,空间复杂;地下室机电管线排布复杂,车道、医疗区过道等空间净高要求高;地上部分楼栋功能不同,专业设备众多,包含智能化、通信、轨道物流系统、净化众多专项需统筹考虑。
项目基于统一的BIM技术标准,从设计到施工阶段,通过实施专业间及参建单位间的协同与数据共享,确保模型的精细度满足要求,辅助设计和施工成果落地。
应用综述
在项目前期建立完整的一体化正向设计协同目标计划和执行体系,制定项目BIM策划方案,保证从设计到施工阶段均符合《建筑工程信息模型应用统一标准》的正向流程。
2.制定项目实施样板文件
制定项目实施样板文件,实现上下游模型标准化传递,使得设计模型与施工模型无缝对接。
标准样板制定
3.具体实施
2018年底,团队开始进行BIM咨询服务,由于项目工期紧张,在完成第一版全专业模型和初次优化调整后,即按照现场施工进度统筹安排。同步推进BIM设计优化与施工优化,按楼层、分区域进行模型二次深化和成果出图交付,共完成近20次的模型同步更新和重新优化。

初版医疗区域、公共走道净高分析

第一版的三维节点BIM图纸精度展示
应用亮点

1.三维协同-全专业模型展示
团队按照进度节点完成BIM模型全专业绘制,并对模型质量分专业校核, 模型精度满足项目要求。

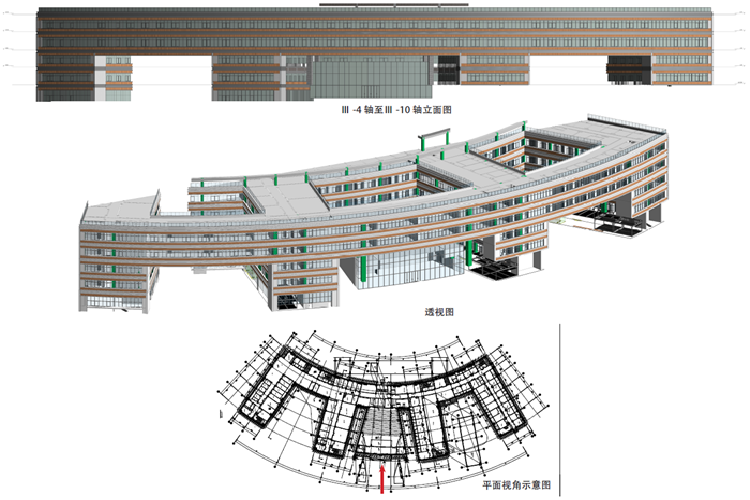

建筑专业模型展示

结构专业模型展示

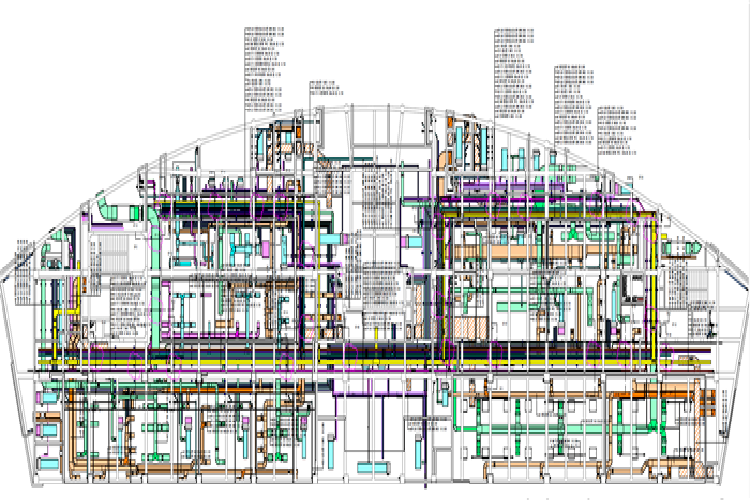

机电综合模型展示
2.土建及装修BIM应用

(1)针对曲面幕墙以及预埋件进行空间定位,避免与主体结构、砌体墙、设备管线之间发生冲突;进行各楼栋之间幕墙专项设计节点的衔接复核。

幕墙外立面模型展示

(2)医疗公共区域,团队致力于打造温馨舒适、美观经济的虚拟样板,进行二装排布模拟,以便参与各方确认。包含负一层医疗样板区、一层门诊大厅、电梯厅、一至四层医疗街的内装修及精细化建模展示;墙面排砖和吊顶灯具排布优化。

地下室样板区
3.机电BIM应用
机电排布原则
(1)利用梁内空间大幅度提升净高。
(2)有压管让无压管,小管线让大管线,施工简单的避让施工难度大的,冷水管道避让热水管道,附件少的管道避让附件多的管道,临时管道避让永久管道。

(3)过道布管注意操作空间预留。

(4)弧形过道优化。为高效精确完成弧形区域管道安装,团队利用BIM技术对机电管线进行分段设计及空间定位,梳理优化弧段长度、半径,有效提高弧形管道安装准确度和合规性。

(5)综合支吊架设计优化。施工现场根据BIM提供的共架方案,制作各种类型的综合支吊架,用排布整齐有序的综合支吊架取代传统支吊架形式,不仅减少了支吊架的数量,而且使管线走线更清晰、明朗,观感、质量显著提高。在满足各种管线布置的前提下,有效地控制整体占用空间。

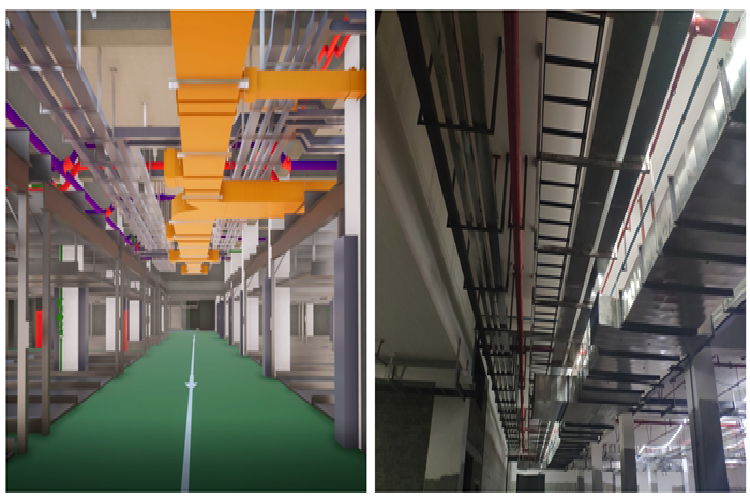

综合支吊架模型预排及现场施工
(6)设备机房深化设计。根据设备厂家选型、尺寸大小、管线接口、安装步骤,团队与参与各方协调对机房布置深化,对土建结构及预留预埋进行优化调整,实现机房构造的可视化交底。

机房深化整体流程

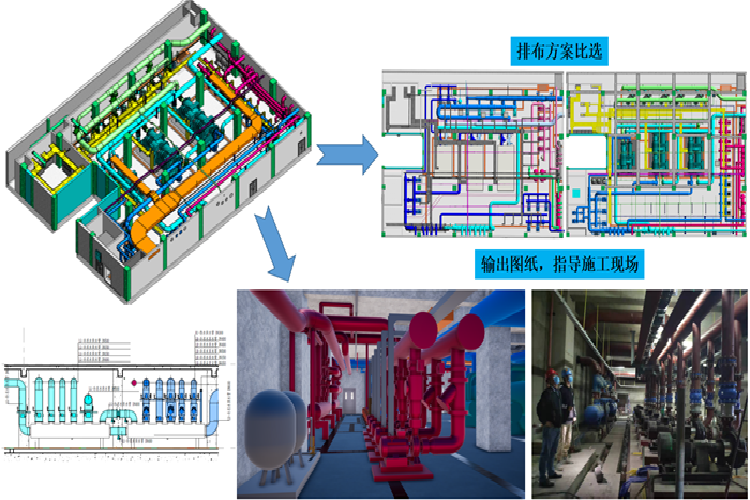

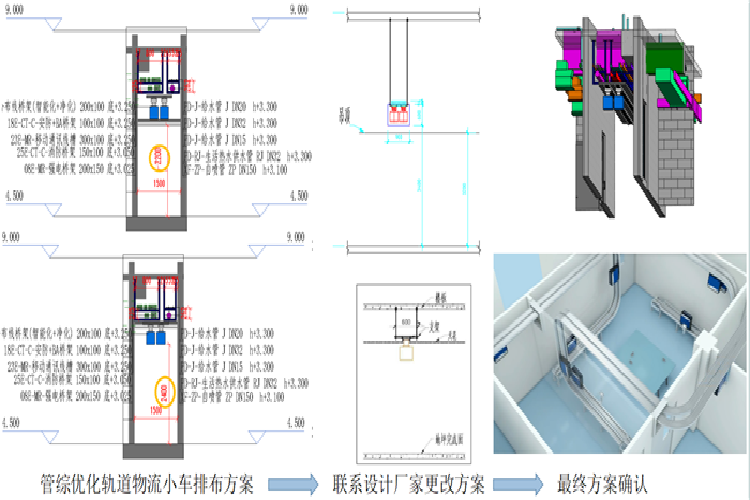

(7)医疗轨道小车传输系统。目前,医疗轨道小车传输系统在国内外医院中均得到广泛应用,具有提高效率、赢得时间、降低差错、控制成本、优化流程、提升管理、提高医院现代化水平等优点。为了使轨道小车真正达到智能化、无人化管理,团队运用BIM技术,模拟运输路线,保证小车路由畅通无阻,解决无门洞尺寸空间障碍或道路狭窄等问题。

机电管综优化交付及现场指导

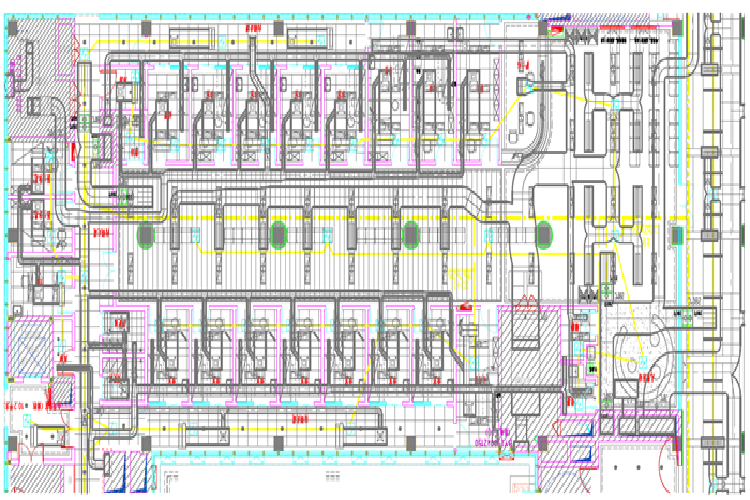

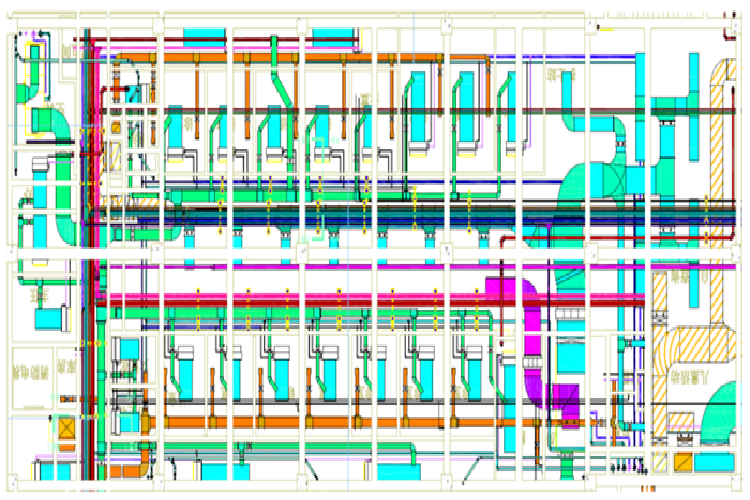

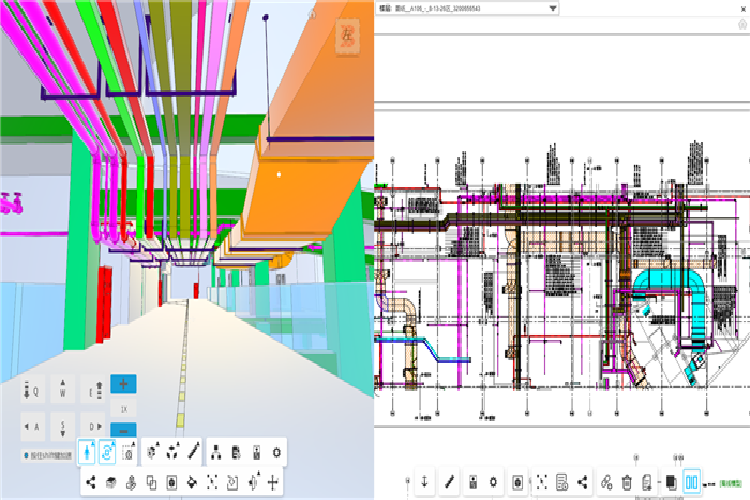

科研楼BIM管综平面

地上各层BIM管综节点展示
(2)现场配合。为配合施工安排,团队常驻现场进行对接配合,基于现场实际情况调整模型并给出复杂重难点区域的合理优化建议。

BIM驻场办公,与现场施工人员基于模型讨论机电优化方案

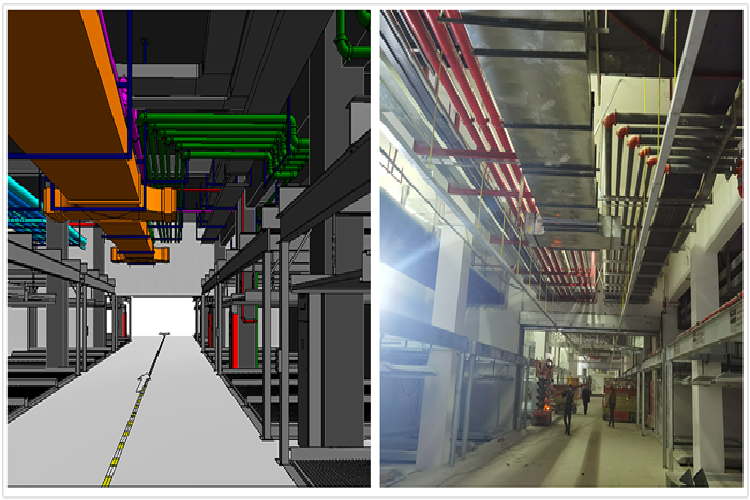

机电模型与现场对比

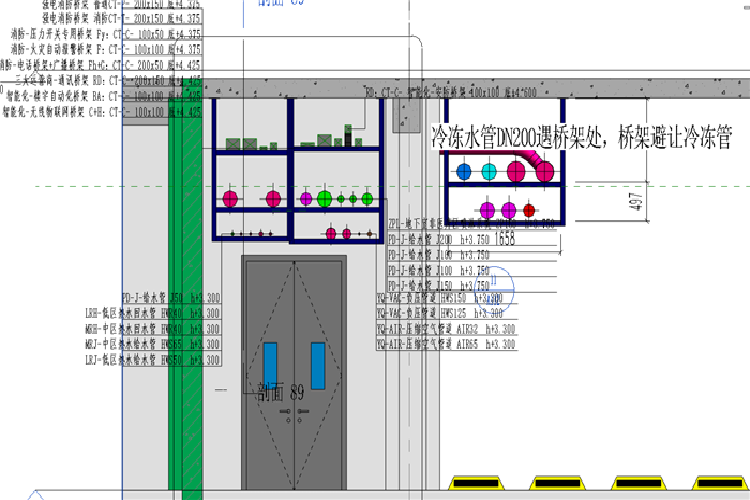

(3)BIM施工优化示例:通过将门诊过道排烟管路调整至室内,解决过道净高不足问题。

门诊B区1F(优化前)

门诊B区1F(优化后)
(4)现场BIM应用效果。本项目应用BIM技术,现场讨论并提前解决数百处复杂的管线碰撞节点:优化管线综合布局并改善楼层净高不足区域若干处,确保各功能区域安装满足使用空间净高要求:项目以BIM协同为主导,促进各参与方直观有效的沟通。
4.基于项目级协同工作平台的协同工作
建立项目级协同平台的BIM设计协同。项目级管理主要包含三种BIM协同模式,分别为中心文件协同模式、工作集协同模式以及项目协同平台。项目各参与方内部权限协同配合以通过中心文件协同和工作集形式来完成,实现图模版本一致和项目资料整合管理,并最终通过项目协同平台完成与各参建方的协同。
基于模型的实时交流功能:移动平台下,基于BIM模型发起的质量、安全、模型修改等任务,发现变更后可及时反馈模型进行修正,并保存完整追溯信息。

平台云端实时交流
在平台中进行碰撞视点整理和分享,便于协作沟通,减少传统BIM模型碰撞报告编制的工作量及设计回复的工作周期。
“智建不凡,慧筑未来”。自建设数字福建战略谋划实施以来,福建大规模推进信息化建设,在各领域率先探索。BIM技术在项目中的综合应用,成为深入践行数字福建,智能建造理念的生动实践,为企业依托信息化技术实现更高质量发展积累了丰富的经验。
