根据福州市委对于“尼伯特”台风灾后重建有关会议精神及安排,鼓楼区对口援建永泰县清凉镇,灾后安置房要求于2016年8月18日开工建设,确保2017年元旦前清凉镇的受灾群众搬入新房。建设安置房,是帮助受灾群众解决住房问题的重要举措,直接关系到受灾群众的基本生活,是没有预案的突击任务,时间紧、任务重、环境复杂、不可预期困难多。我院作为鼓楼区纳税大户、省建筑业龙头企业,努力践行国企责任,充分发挥技术优势,积极参与灾后重建工作,承接了清凉镇灾后重建安置房项目的设计任务,短时间内,集中整合优势资源,选配精兵强将,组织优秀设计团队,全面展开项目设计工作。援建过程中,我院项目组,围绕工作目标,顾大局、讲奉献、保质量、抢时间,合理规划,精心设计,为永泰县灾区重建作出重要贡献。

         一、 配合默契  再现省院速度

    718日,我院刘成聪副院长接鼓楼区区委通知援建永泰县清凉镇。当日,戴一鸣院长批示,由刘成聪副院长牵头,卢伟煌首席结构总工技术总把关,市场经营部组织来自平潭分院、永泰办事处、

规划所、市政所、设备分院、工程咨询部等部门的25名勘察、建筑、结构、规划、市政、设备等专业的技术人员(项目组成员见附件),搭建项目组,拉开了我院技术支援“鼓楼区援建永泰县清凉镇‘尼伯特’台风灾后重建鼓樟新苑”安置房项目的序幕。


部分项目组成员合影

    永泰县清凉镇安置房建设共分两期完成。第一期230套,要求2017年元旦前交房;831日第一期全套设计图纸出图后,我院继续投入第二期安置房以及市政道路设计。安置房项目所在地位于永泰县城规划区内,其控制性详细规划正处编制中,道路、市政规划尚未定案,项目设计条件不明确,道路红线亟需调整,用地范围尚待确定。此外,常规状况下2-3个月才能完成的项目设计,时间压缩至1个月,项目设计推进工作困难重重。

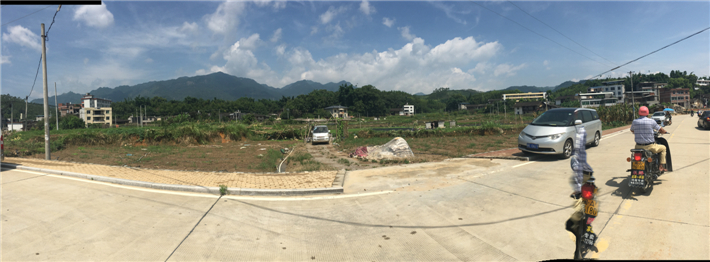

地块周边环境

    为了加快设计进度,保证818日动工,我院设计团队积极联动配合,形成合力。市场经营部吴兵副主任、规划所王龙彬高工承担项目协调工作,一方面衔接鼓楼区政府项目组,一方面与永泰县委、县政府、县建设局、国土局、清凉镇政府等进行实时沟通。

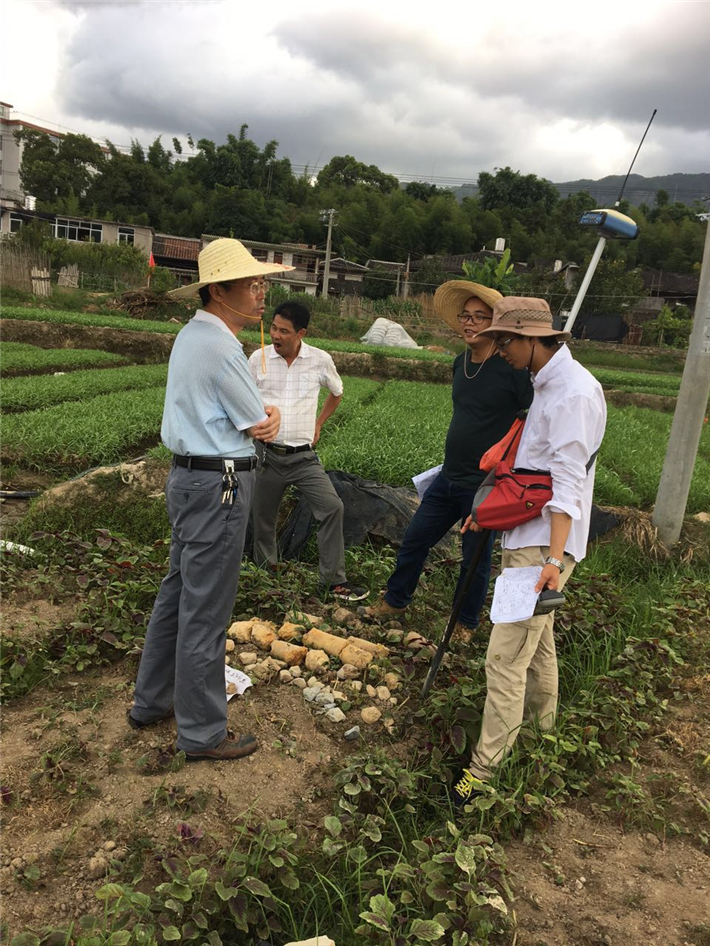

       鼓楼区援建组与院项目组踏勘现场

    设计各专业方面,以平潭分院为主力的建筑、结构团队,在平潭分院分院长林经康的带领下,全面考虑老百姓的住宅要求,建筑风格及功能力求因地制宜,同时实时关注安置房地块的变更和红线变化,不断修改和优化设计方案。

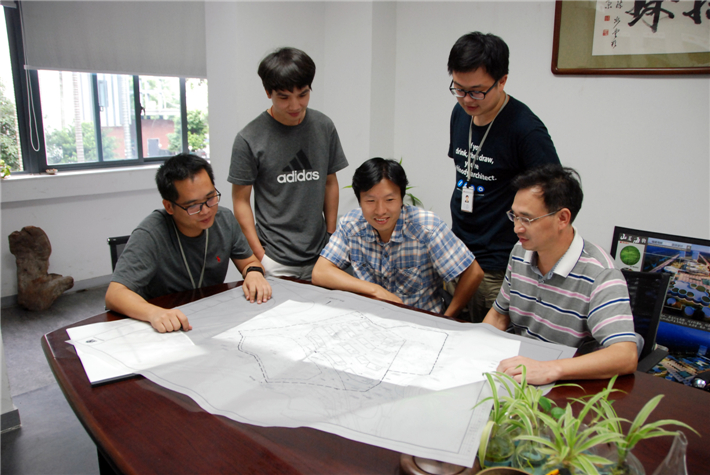

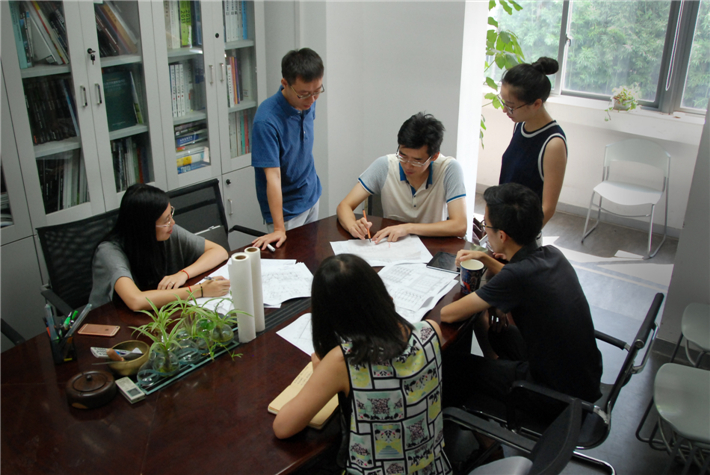

   建筑设计团队进行方案讨论

    设计之初,基地的基础资料不全,业主的安置方案未确定,设计周期却一再被压缩,吴昕、林忠等建筑设计人员只能边设计边调整。为减少拆迁量和争取更多施工时间,项目用地红线尽可能顺应现状道路,避开现有建筑,前后调整了三次,设计人员根据红线变化调整的设计方案达十稿以上。最终,设计方案于82顺利通过永泰县政府组织的方案评审会,此时距离设计团队接手项目不到15天!

    而分院结构设计团队的周华蓉副总工程师、陈望舒、陈锋、陈睿等设计师,则为了818日顺利开工,利用有限的一周时间,争分夺秒绘制桩基设计图纸。

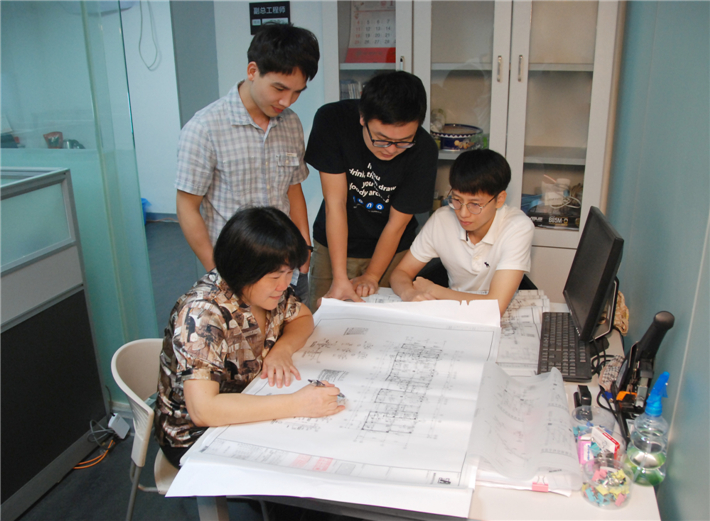

结构设计团队

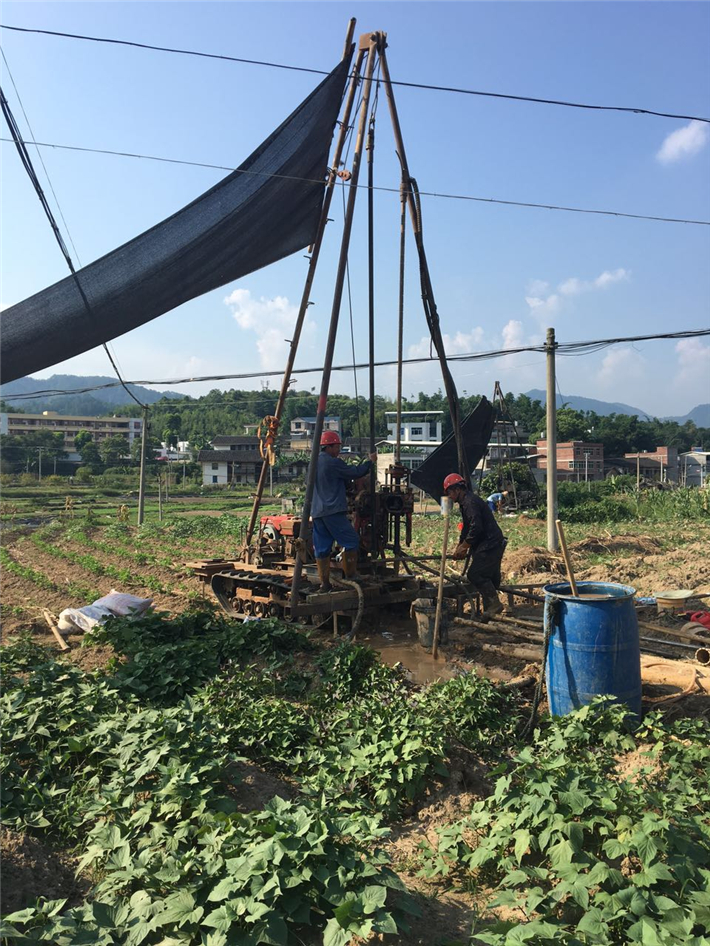

    与此同时,现场勘察也在紧锣密鼓地进行中。为加紧工期,勘察钻探工作需在未征地的情况下开展,且场地涉及到大量的青苗赔偿问题,钻探条件极不成熟,更为棘手的是,现场出现了部分当地群众不理解不支持的情况,工作开展难度加大。725日,应业主要求,我院第一台钻机进入安置房地块。

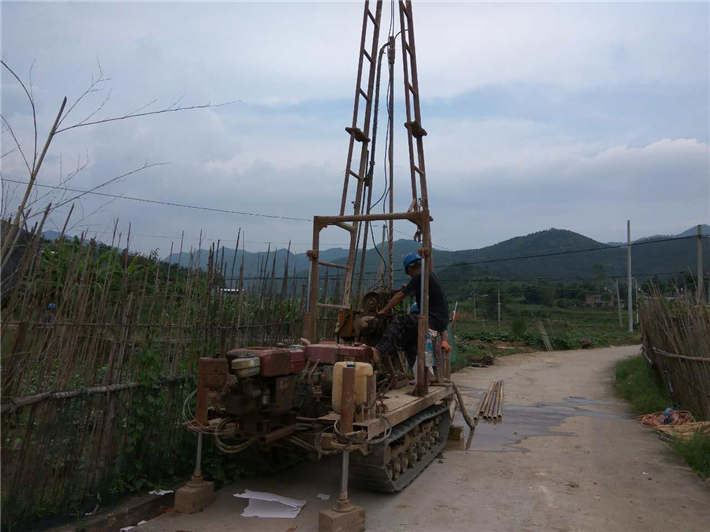

钻机进场作业

    以郑国栋为代表的永泰办事处同志顶住压力,冒着酷暑,几乎每日抵达现场,会同当地政府,与群众耐心沟通,边协调,边进钻机设备,边钻探施工,充分利用有效时间,白天查勘现场,加紧作业,晚上及时整理工程资料,跟进各项报备手续。

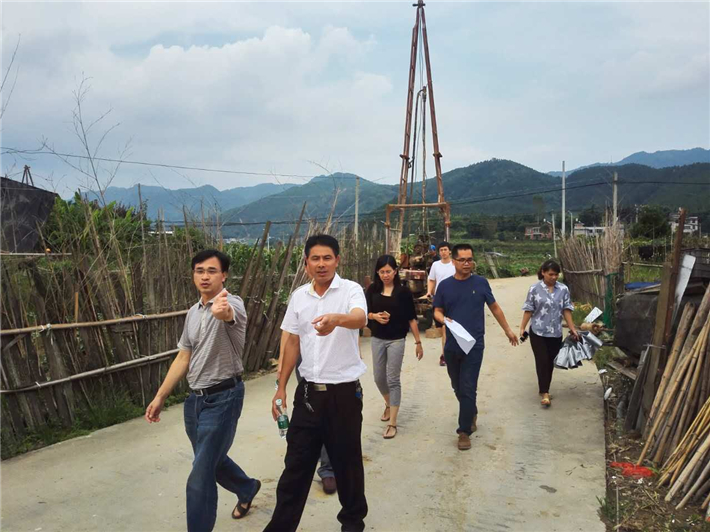

勘察现场协调

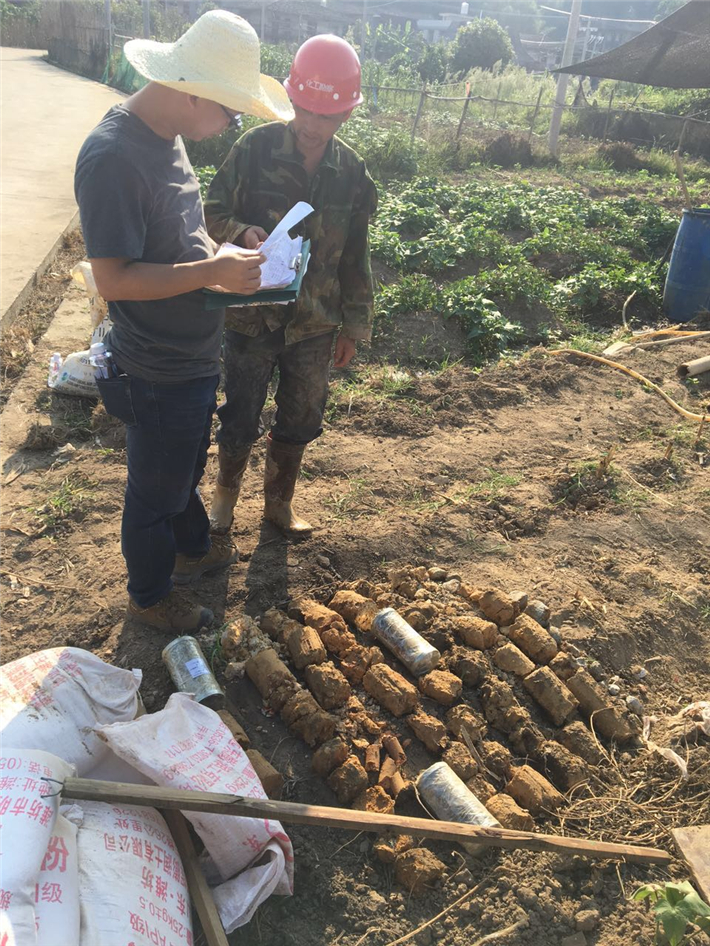

    勘察工作推进中,建筑、结构、规划、勘察等专业密切配合,建筑总图的变化及时反馈给现场勘察人员,现场钻探的成果结构设计师也在第一时间获悉,专业间协作实现了无缝对接。为了提高协调效率,王龙彬、郑国栋等各专业人员常常在平潭分院办公室“驻点办公”,被大家笑称为“平潭分院编外设计师”。在钻探小组的努力和各专业的通力配合下,现场作业未出现窝工现象,并以良好的完成进度,倒逼征地进展,最终以每天完成10孔左右工作量,10天全面完成野外工作的进度,为项目的后续开展争取宝贵时间。


专业间配合

    设计方案通过评审后,设计团队毫不懈怠,立刻投入紧张的施工图设计中,设备分院曾杉、陈永毅、刘有余等经验丰富的专业技术骨干及时介入,进行给排水、电气、暖通等的设计。此外,市政所林驰所长携给排水、道路等专业的叶振华、马文华等人多次实地勘察,积极配合建筑、勘察等专业对配套的市政道路设计方案进行多次调整。各专业统一思路,制定周密的工作计划,提前制定出切实可行的技术措施,并实行每日例会,及时解决设计中遇到的问题。

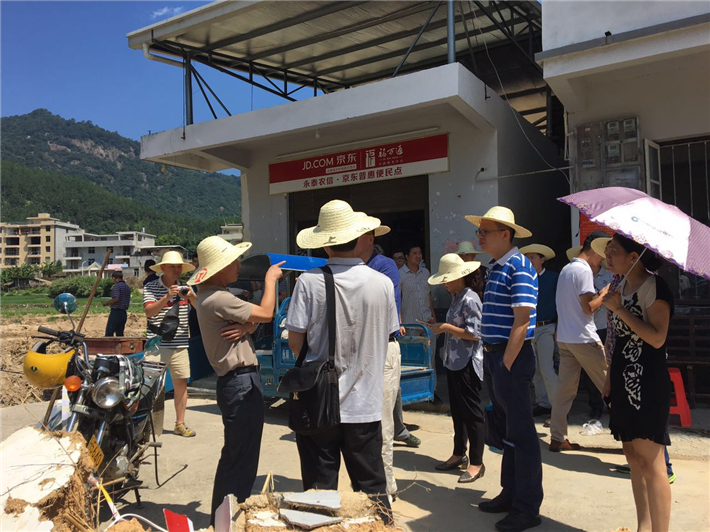

鼓楼区援建组领导来我院跟进项目情况

    整个援建项目推进中,我院充分发挥综合性大院全专业优势,项目组成员联动高效,配合默契。目前,一期安置房各专业工作全面完成,设计方案已定稿、钻探工程顺利完成、桩基图纸如期出图并送审,市政道路设计已完成初步方案,各专业施工图已过校审,全套设计图纸已于8月31日前提交业主。精干之师完成漂亮一仗。我院扎实的专业技术、实干的工作作风、高效的专业配合,给鼓楼区、永泰县、清凉镇各级政府留下深刻印象,得到高度认可和好评。



项目组进行方案讨论

    二、不计得失  弘扬省院精神

    “我认为最难得的是,接到援建通知后,大家第一时间考虑的是了解项目情况,开展有效配合,而不是合同、收费等。事实上,我院是在完全没有协商合同及报酬的情况下,提前介入设计。”作为清凉镇援建项目的协调人,市场经营部副主任吴兵对于项目组成员不讲条件,不计得失的工作作风感触颇深。


项目组到施工现场跟进

    在介入援建项目的两周后,我院才初步拿到设计委托书和相关授权材料。对于一个完全放开市场竞争的建筑设计领域,这是一次并不算“实惠”的项目承接。但是秉着对灾区人民和相关政府部门负责任的态度,我院援建项目组用须臾不怠的精神和态度,完成了困难重重的援建任务。时间紧、任务重,并没有成为拖延的借口,设计者们用实际行动践行承诺,保质保量地设计出“放心安置房”。“勘察设计团队为灾后安置房重建无条件先行开展工作,体现我院作为省龙头企业的社会责任感,值得点赞!”市场经营部主任黄岩打心里为援建项目团队感到骄傲,在项目组微信群里情不自禁感叹道。


项目组到现场跟进

    项目组成员的不计得失,还体现在工程推进中,努力克服个人困难,高站位,服从大局。“我已经到会议室了。”,“我们大概15分钟后到,再算上买葱饼的时间。全车人来不及吃饭。”“我也还没吃饭,怕来不及先赶过来了。”,这是72618:44分,项目组微信群里的一段对话,缘于接到临时通知,各专业下班后赶赴永泰参加会议一事。“周末建筑所的兄弟姐妹们加班加点,周畅同学已经二天二夜没睡了。”、“喉咙痛了两周,医生催着做喉镜,明早我先到医院,回来继续赶图纸。有事情可电话找我??林忠汇报完毕”,类似的事情,在项目推进过程中,比比皆是。


项目组赴永泰参加协调会

    除了援建设计,项目组成员们手中还有原先未完成的设计任务需要同时跟进。值得一提的是,在援建过程中,因表现突出,永泰县政府向“河仁慈善基金会”推荐了我院项目组,承接该基金会在清凉镇的援建安置房地块,该项目与“鼓楼区援建永泰县清凉镇‘尼伯特’台风灾后重建鼓樟新苑”安置房项目要求的时间进度几乎一致。除了援建设计的伏案工作,项目组成员们还要经常往返于永泰与院部,与当地部门协商项目细节,向关心清凉镇灾后建设的福州市、鼓楼区、住建厅等各级部门汇报项目进展。这些意味着他们完全投入在设计创作的时间很有限,通宵达旦,是他们应对的办法。


福州市委副书记、代市长尤猛军到清凉镇检查灾后重建工作

而对于钻探等外业作业人员,白天冒着三伏天高温的气候工作;夜晚回到永泰驻点整理图档资料,工作强度之大自不必说。与此同时,他们还要和村民们“苦口婆心”做思想工作,承担纠纷所带来的心理压力。通宵达旦赶图纸、带病坚持跑工地、协调纠纷磨嘴皮在项目组成员看来不值得一提,没有抱怨、没有懈怠,这只是他们工作中的一个个小插曲。

    三、笑对困难  大写的省院人

    安得广厦千万间,让百姓居有定所,应该是每个建筑设计师的理想。而这种理想在灾后重建的安置房项目中,显得尤为迫切与真实。设计范围频繁变更、安置房总体量久未确定、设计方案几易其稿,项目推进中的具体困难远不止于此。凭借的是怎样的意念与情怀,让项目组设计人员不惧困难,敢于担当,敢啃硬骨头?或许从援建项目组成员,平潭分院高工吴昕在一次加班与家人的短信沟通中可以找到答案。“作为一名灾区援建人员,放弃休息日,每天不停工作,从清晨到夜晚,不知疲倦,为的就是早日完成项目,让灾区人民早日搬进新家。”


项目讨论

    这群怀揣着理想信念的省院援建人,也常常能苦中作乐,互相加油打气。“你出了个好难的题,能进不进!时间倒逼!还有青苗协调问题!现在市场上钻机都在救灾,钻机不进场,真用起钻机时,没钻机可用将非常棘手。”“我也是考生啊,您的难处,我感同身受,唯有努力,群策群力,克服万难,一起共勉。”这段对话,发生在7月底,郑国栋和王龙彬,对于钻机何时进场问题的讨论中。


郑国栋与王龙彬沟通项目细节

这对“难兄难弟”,在本次援建中,分别承担勘察钻探和规划及相关协调工作,两人对于大量复杂的前期协调工作感同身受。王龙彬曾任永泰县建设局规划科科长,2013年入职我院。因对援建地区的熟悉,他成了本次项目协调工作最合适的人选。一方面,他事无巨细,做好永泰县相关部门和我院项目组的信息传达及协调;另一方面克服自身规划设计面临的各种难题,如安置点的道路红线、竖向高程规划部门无法提供,规划设计条件无法确定等,完成规划设计任务。不断响起的电话铃声、因过度用声造成的嗓音沙哑、下现场使用的草帽几乎成了他援建以来的“标配”。


王龙彬援建期间工作常态

    负责钻探工作的郑国栋在援建工作中,担子也不轻。然而比起值得言说的困难,他风轻云淡,而对因援建而聚集在一起的团队伙伴,却多了一份惺惺相惜和不舍。援建工作中的默契配合、各专业的联动速度和效率、团队成员的凝神聚力深深打动着这个常年在野外作业的勘察人。与此同时,他也更明白永泰办事处作为驻地代表在本次援建工作中的责任和意义“虽然困难很多,但是永泰办事处责无旁贷。我们唯有圆满完成任务才对得住省院的金字招牌,也才不辜负永泰灾区的百姓”。


我院驻永泰办事处一景

    这是一支精干之师,是技术领先、真挚为民、苦干实干的战斗团队。没有高谈阔论,没有拳拳誓言,他们克服万难,投身援建工作,为有关部门和永泰县灾区百姓交上了一份满意的答卷。他们是省院速度的谱写者,是省院精神的诠释者,是行动着的大写省院人!

专业

姓名

职称/职务

在项目中担任的职责

结构

卢伟煌

一级注册工程师、首席结构总工

技术总监

建筑

刘成聪

一级注册建筑师、副院长

总协调人

市场经营

吴兵

工程师、市场经营部副主任

项目管理协调

规划专业

王龙彬

注册规划师

项目管理协调、专业负责人

第一联络人

建筑专业

林经康

一级注册建筑师、所长

项目负责人

吴昕

一级注册建筑师、所副总建筑师

项目负责人、专业负责人

第一联络人

林忠

二级注册建筑师

工程师

设计人

陈立

工程师

设计人

陈宁

助工

设计人

结构专业

周华蓉

一级注册结构师、所副总工

专业负责人

第一联络人

陈望舒

助工

设计人

陈锋

助工

设计人

陈睿

助工

设计人

给排水专业

曾杉

注册公用设备工程师(给水排水)、高级工程师

专业负责人

第一联络人

傅星帏

工程师

设计人

吴文选

助工

设计人

方婉馨

助工

设计人

电气专业

陈永毅

高级工程师

专业负责人

第一联络人

林捷

工程师

设计人

欧阳蕾

工程师

设计人

暖通专业

刘有余

高级工程师

专业负责人

第一联络人

梁竞

助工

设计人

市政专业

林驰

高级工程师、所长

专业负责人

第一联络人

叶振华

高工、所副总工

设计人



马文华

工程师

设计人

勘察专业

郑国栋

永泰办事处主任

专业负责人

第一联络人

吴自成

永泰办事处员工

助理

何燕

永泰办事处员工

助理

咨询专业

薛莹莹

经济师

专业负责人

第一联络人
